触碰右侧滑开
乌海抽水蓄能电站项目加速推进
发布时间:2024-04-30 10:04:49 作者:黄建飞 来源:乌海日报 浏览次数:



  乌海抽水蓄能电站枢纽建筑物主要由上水库、输水系统、地下厂房、下水库、地面开关站等组成,项目总投资约83.39亿元,总装机容量为120万千瓦,设计年发电量约为20.08亿千瓦时,具有调峰填谷、调频、调相、储能、紧急事故备用、黑启动六大功能。

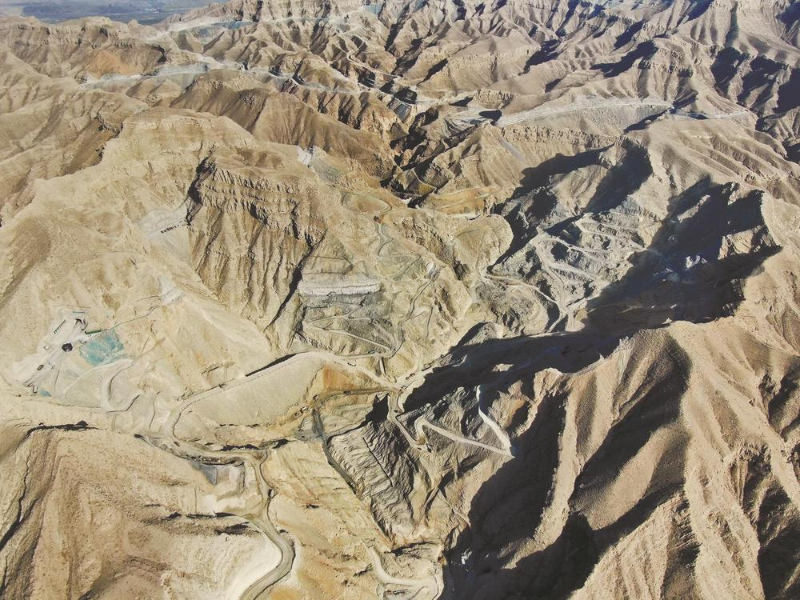

  目前,地下厂房工程正在进行主厂房中导洞及上下游边墙扩挖和顶拱锚索施工;上水库正在进行库盆土石方开挖、库盆与坝体填筑及引水系统中平段开挖施工;下水库工程正在进行沥青混凝土面板堆石坝及库盆填筑施工。预计到2026年9月,下水库具备下闸蓄水条件;到2026年10月,上水库具备下闸蓄水条件;到2027年年底,首台30万千瓦的立轴单级混流可逆式水泵水轮机组投产发电。图为电站下水库工程施工现场。

  (黄建飞 摄)

关闭
保存
打印
分享到:

上一条:

下一条:

网站地图|设为首页|加入收藏|汇雅书世界

乌海市人民政府办公室 主办 乌海市大数据中心 维护
地址:内蒙古乌海市海勃湾区滨河区市行政中心 邮编:016000
蒙公网安备:15030202000006蒙ICP备05000809号 政府网站标识码:1503000001
网站有害信息举报及维护电话:0473-8992631,邮箱:whdsjzw@163.com
